MUR-0007 · Muratura e interventi locali · Livello intermedio

Quando è possibile realizzare un'apertura in una parete portante

Rilievo, fattibilità strutturale e compatibilità dell'intervento locale

Ultimo aggiornamento: 2026-09-19

In sintesi

Una nuova apertura è possibile solo dopo aver verificato funzione della parete, geometria residua, carichi, qualità muraria e risposta prima e dopo l'intervento. La modifica deve rimanere compatibile con il comportamento locale e globale della costruzione e con le procedure autorizzative applicabili.

L'assenza di lesioni non dimostra la fattibilità

Prima di demolire occorre conoscere percorso dei carichi, stato della muratura, appoggi superiori e conseguenze della perdita di rigidezza.

Accertare funzione e continuità della parete

Verificare spessore, tessitura, ammorsamenti, aperture esistenti e continuità ai piani superiori e inferiori. Individuare travi, solai e coperture che scaricano sulla porzione interessata.

Scegliere posizione e dimensioni compatibili

Conservare porzioni murarie adeguate presso cantonali, incroci e aperture vicine. Evitare allineamenti o concentrazioni che interrompano maschi resistenti essenziali o creino elementi eccessivamente snelli.

Confrontare stato di fatto e progetto

Calcolare rigidezza, resistenza e spostamenti della parete nelle due configurazioni. Il confronto deve usare gli stessi criteri, carichi e proprietà, evidenziando variazioni e redistribuzioni introdotte dall'opera.

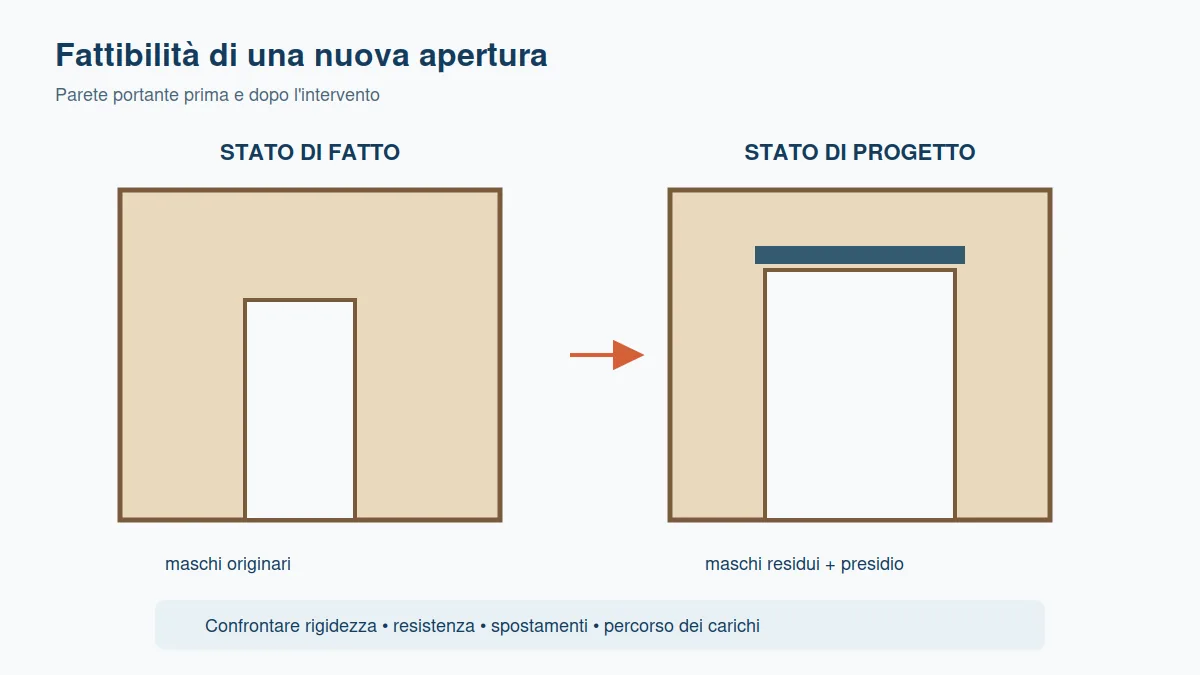

Confronto tra parete portante prima e dopo la realizzazione di una nuova apertura. La nuova apertura modifica maschi, rigidezza e percorso dei carichi della parete.

Verificare il carattere locale dell'intervento

Accertare che la modifica non alteri significativamente regolarità, distribuzione delle rigidezze e comportamento globale. In caso contrario occorre ampliare la valutazione oltre la singola parete.

Definire architrave, cerchiatura e puntellamento

Progettare il sistema che trasferisce i carichi durante e dopo la demolizione. Puntellamento, sequenza esecutiva, appoggi e collegamenti sono parte integrante del progetto, non dettagli da demandare al cantiere.

Controllare fondazioni e muratura residua

Le reazioni concentrate del nuovo telaio devono essere compatibili con muratura e fondazione. Verificare schiacciamenti locali, collegamenti e possibilità di installazione senza danneggiare la parete esistente.

Errori frequenti

  • Valutare la sola architrave.
  • Ignorare i carichi dei piani superiori.
  • Ridurre troppo i maschi laterali.
  • Confrontare modelli con proprietà o vincoli diversi.
  • Trascurare puntellamento e sequenza di demolizione.

Indicazioni conclusive

La fattibilità nasce dal confronto completo tra configurazioni e dalla verifica del percorso dei carichi in esercizio e durante il cantiere.

Software correlati

Domande frequenti

Basta inserire un architrave sopra il nuovo vano?

No, vanno verificate parete residua, risposta ante e post operam, appoggi, fondazioni e comportamento globale.

Una grande apertura può essere sempre compensata con una cerchiatura?

No, geometria residua, qualità muraria e conseguenze globali possono renderla non compatibile.

Il puntellamento fa parte del progetto strutturale?

Sì, perché garantisce il trasferimento sicuro dei carichi durante le fasi transitorie.
